Framkvæmdaverk

Það fylgir því mikil ábyrgð að reka flutningskerfi raforku, hvort sem það snýr að afhendingaröryggi, náttúru eða hagkvæmri nýtingu fjármuna. Við lítum svo á að flutningslínurnar okkar séu í lykilhlutverki þegar kemur að orkuskiptum.

Árið 2024 var ár undibúnings og framkvæmda þar sem við erum að vinna að því að styrkja flutningskerfið til framtíðar.

16

framkvæmdir í undirbúningi á árinu

15

framkvæmdir hafnar á árinu

1

framkvæmd lokið á árinu

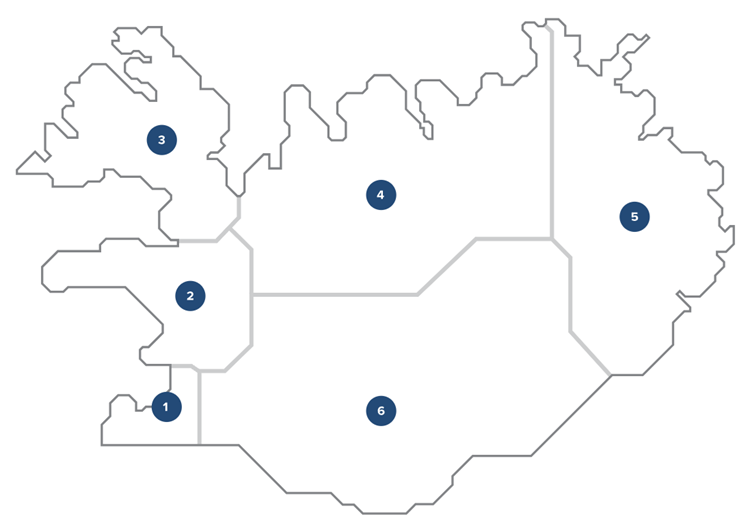

Í undirbúningi

Ísallínur 3&4

Suðurnesjalína 1 við Hamranes – strengur

Í framkvæmd

Suðurnesjalína 2

Tengivirki á Njarðvíkurheiði

Tengivirkið Fitjum

Reykjaneslína 1

Suðurnesjalína 1

Tengivirkið Korpa

Lokið

Hamraneslína 1&2 - strengur

Í undirbúningi

Tengivirkið Klafastaðir

Holtavörðuheiðarlína 1

Í framkvæmd

Tengivirkið Vegamót

Lokið

Engar framkvæmdir kláraðar

Í undirbúningi

Tenging Hvalárvirkjunar

Mjólkárlína 2 – jarð- og sæstrengur

Tengivirkið Mjólká

Í framkvæmd

Tengivirki Breiðadal

Tengivirkið Bíldudal

Lokið

Engar framkvæmdir kláraðar

Í undirbúningi

Blöndulína 3

Holtavörðuheiðarlína 3

Í framkvæmd

Dalvíkurlína 2 - strengur

Kópaskerslína 1 - strengur

Tengivirkið á Rangárvöllum - stækkun

Lokið

Engar framkvæmdir kláraðar

Í undirbúningi

Tengivirkið Hryggstekkur

Í framkvæmd

Engar framkvæmdir á svæðinu

Lokið

Engar framkvæmdir kláraðar

Í undirbúningi

Tengivirkið Sigalda

Tengivirkið Ferjufit

Tengivirkið Hvammur (Skarð?)

Vestmannaeyjalína 4&5 - jarð- og sæstrengur

Selfosslína 1 við Írafoss – strengur

Þorlákshafnarlína 2 - strengur

Í framkvæmd

Selfosslína 1 við Selfoss - strengur

Rimakotslína 2 - strengur

Tenging landeldis í Þorlákshöfn

Lokið

Engar framkvæmdir kláraðar

80

hefðbundin tengivirki

360 km

af jarðstrengjum

3300 km

af loftlínum

Viðhaldsverkefni

Fyrirbyggjandi viðhald háspennulína stóraukið á árinu

Hreyfanlegur búnaður mastra var endurnýjaður, sem dregur úr viðhaldsþörf og minnkar líkur á óvæntum bilunum, sem oft verða við erfiðar veðuraðstæður og valda bæði kostnaði og öryggisáskorunum.

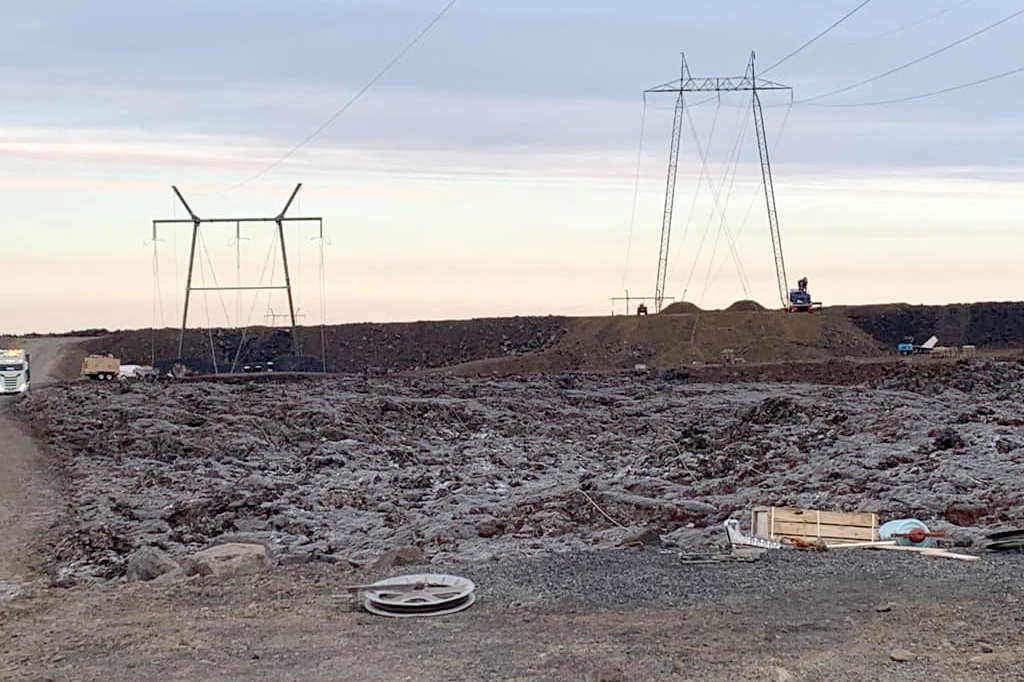

Mikil vinna við Svartsengislínu

Hraun frá eldgosum í Sundhnúksgígaröðinni hefur runnið tvisvar undir Svartsengislínu 1, sem tengir orkuverið í Svartsengi við flutningskerfið. Fyrst héldu varnaraðgerðir möstrunum stöðugum, en seinna hraunrennslið olli því að leiðari seig og lína fór úr rekstri. Viðbrögðin voru að hækka línuna með nýju mastri og leiðurum. Línan var úr rekstri í átta daga þar til hægt var að strengja yfir nýja hraunið. Nú er undirbúningur hafinn fyrir frekari færslu línunnar til að tryggja rekstur hennar gegn framtíðarhraunrennsli – enda erum við alltaf að búa okkur undir næsta atburð.

Markvissar aðgerðir lengja líftíma eldri tengivirkja

Helstu áherslur í rekstri tengivirkja voru tengdar endurnýjun rofabúnaðar, en þar er markmiðið  að tryggja afhendingaröryggi í eldri tengivirkjum sem ekki verða endurnýjuð í bráð. Þannig er líftími innviðanna lengdur með markvissum og tiltölulega hagkvæmum aðgerðum. Einnig var áhersla lögð á að tryggja öruggan rekstur gaseinangraðra tengivirkja, þar sem SF6-gas er notað sem einangrunarmiðill, bæði með því að gera við þá gasleka sem fram komu í rekstri en einnig með auka sívöktun með það að markmiði að geta brugðist fyrr við ef upp koma lekar. Þessi verkefni styðja ekki bara við umhverfisstefnu Landsnets, heldur eru líka liður í að færa okkur í átt að gagnadrifinni viðhaldsstjórnun.
